集团公司承建的甘肃省引洮供水二期工程主体 施工26-1标段统筹安排抓施工

发布时间:2020-11-28阅读次数:

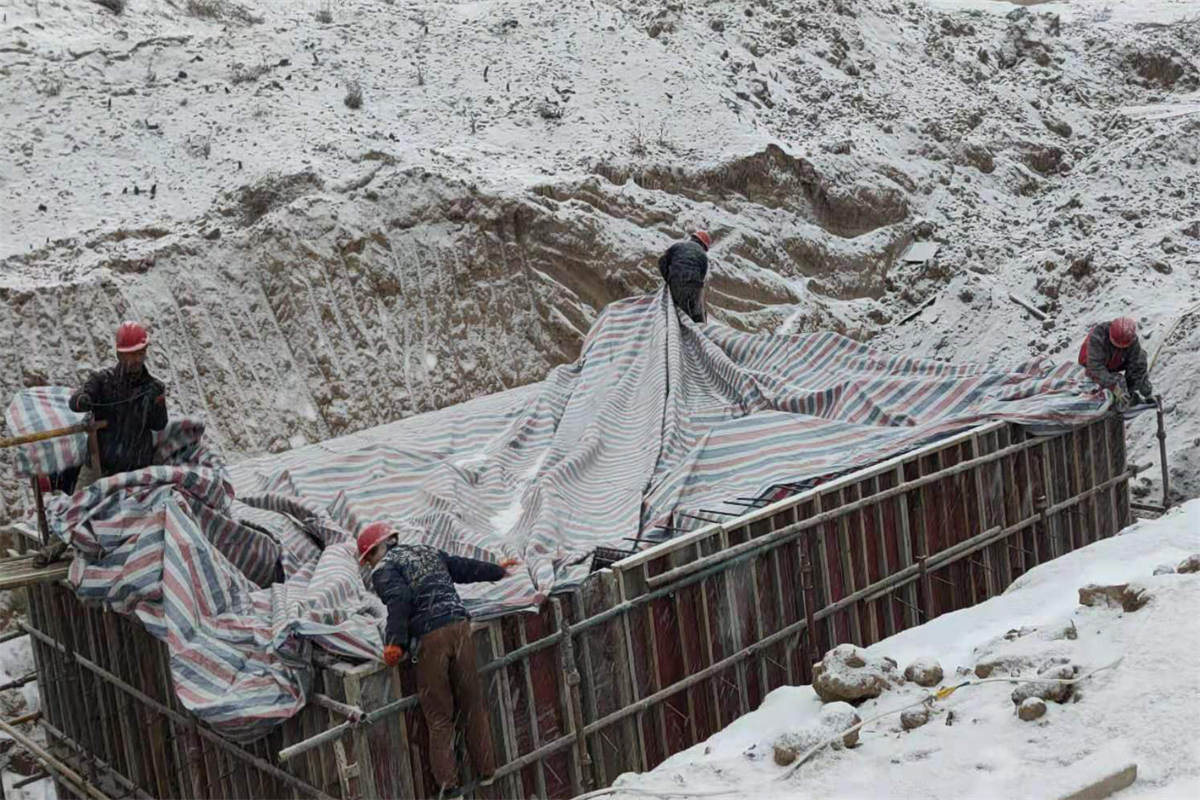

天气渐冷,安徽新建控股集团甘肃省引洮供水二期工程主体施工26-1标段工程项目部,根据天气变化特点,有效避开雨雪天气的影响,优化劳动组织,细化工作安排,工程进展顺利。

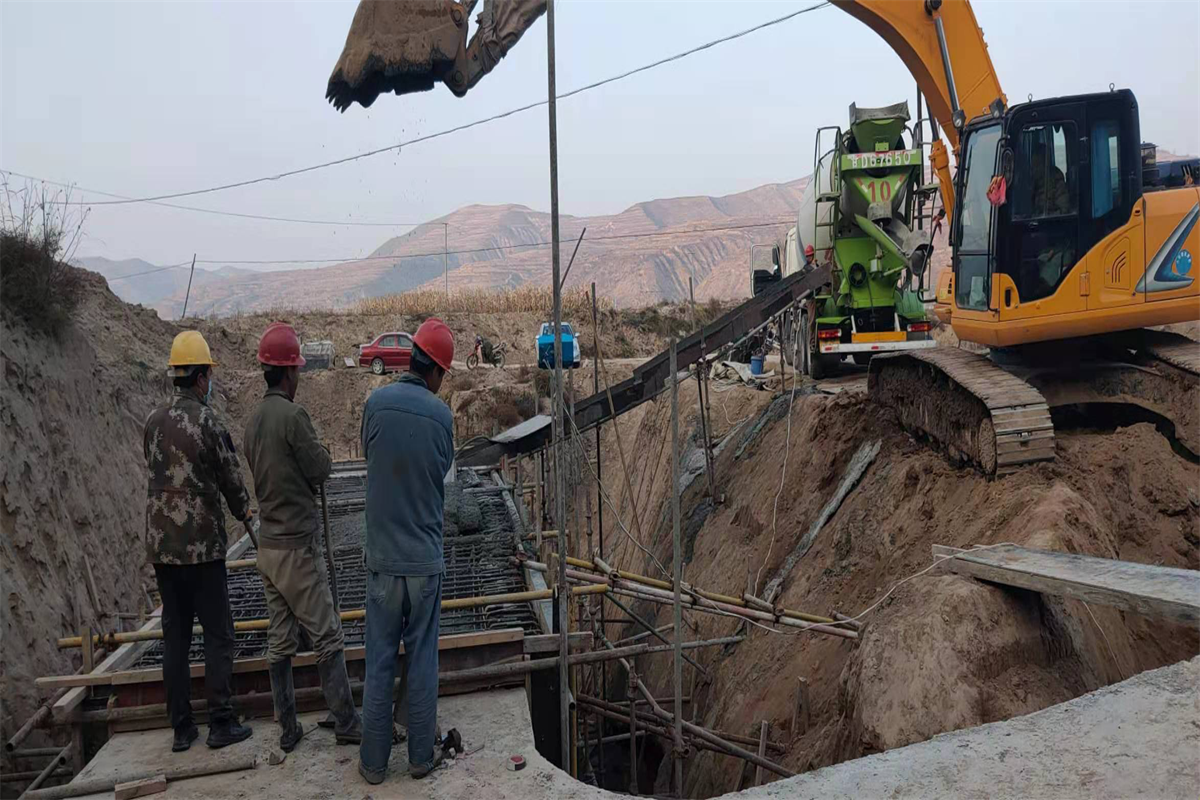

11月初,项目部提前根据当月气象台关于当地天气的变化趋势,对施工计划和施工组织进行相应调整,集中力量进行隧洞开挖和支护,穿插进行地面工程,截止到11月27日,1#渡槽基础和支墩已完成9座、槽身完成9跨;、2#隧洞开挖及初期支护完成607.24m、二衬完成1381.17m;3#隧洞开挖及初期支护完成105.25m、二衬完成770m;4#隧洞开挖及初期支护完成544.44m、二衬完成1377.667m;5#隧洞开挖及初期支护完成1011m、二衬完成100m;重力流管道基础开挖完成4838.93m、球墨铸铁管安装完成4838.93m、镇撴完成24座、螺旋钢管焊接完成1215.7m、挖孔桩完成26根。
